B 198 Lechtalstraße, ODF Stanzach
B 198 Ortsdurchfahrt Stanzach Bauabschnitt 1, km 56,38 - km 56,77

Gegenstand des Bauvorhabens ist der Neubau der Ortsdurchfahrt von Stanzach im Zuge der B 198 Lechtalstraße von km 56,38 bis km 56,77. Für die Ortsdurchfahrt ist eine verkehrstechnische Verbesserung für die Begegnungen von LKW’s bzw. Bussen mit PKW’s geplant, zudem ist hausseitig eine Gehsteigerrichtung vorgesehen.

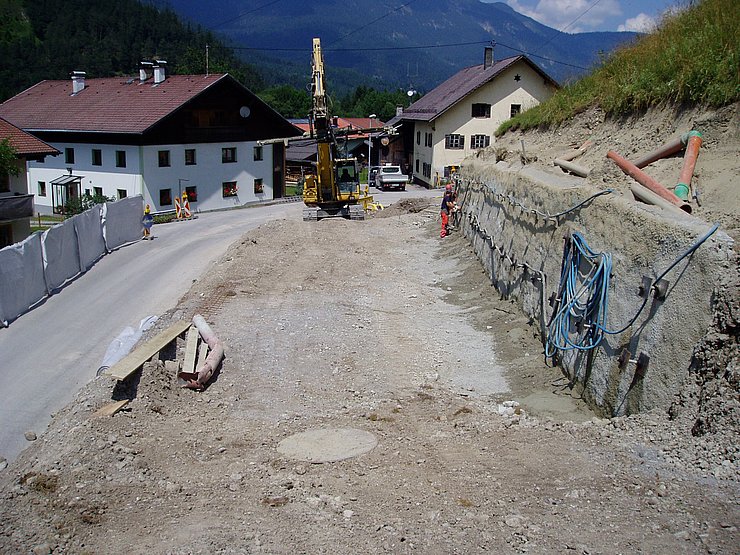

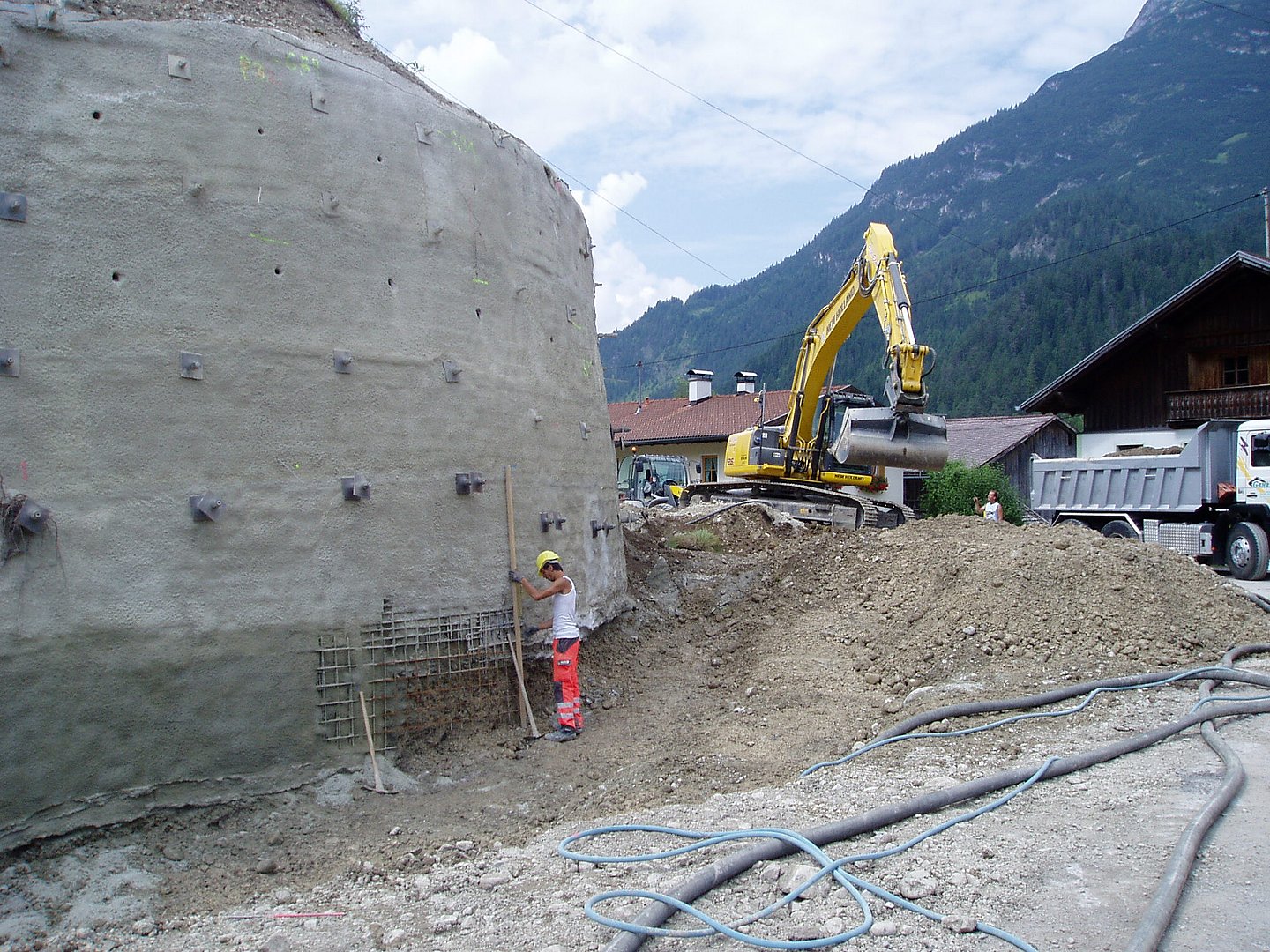

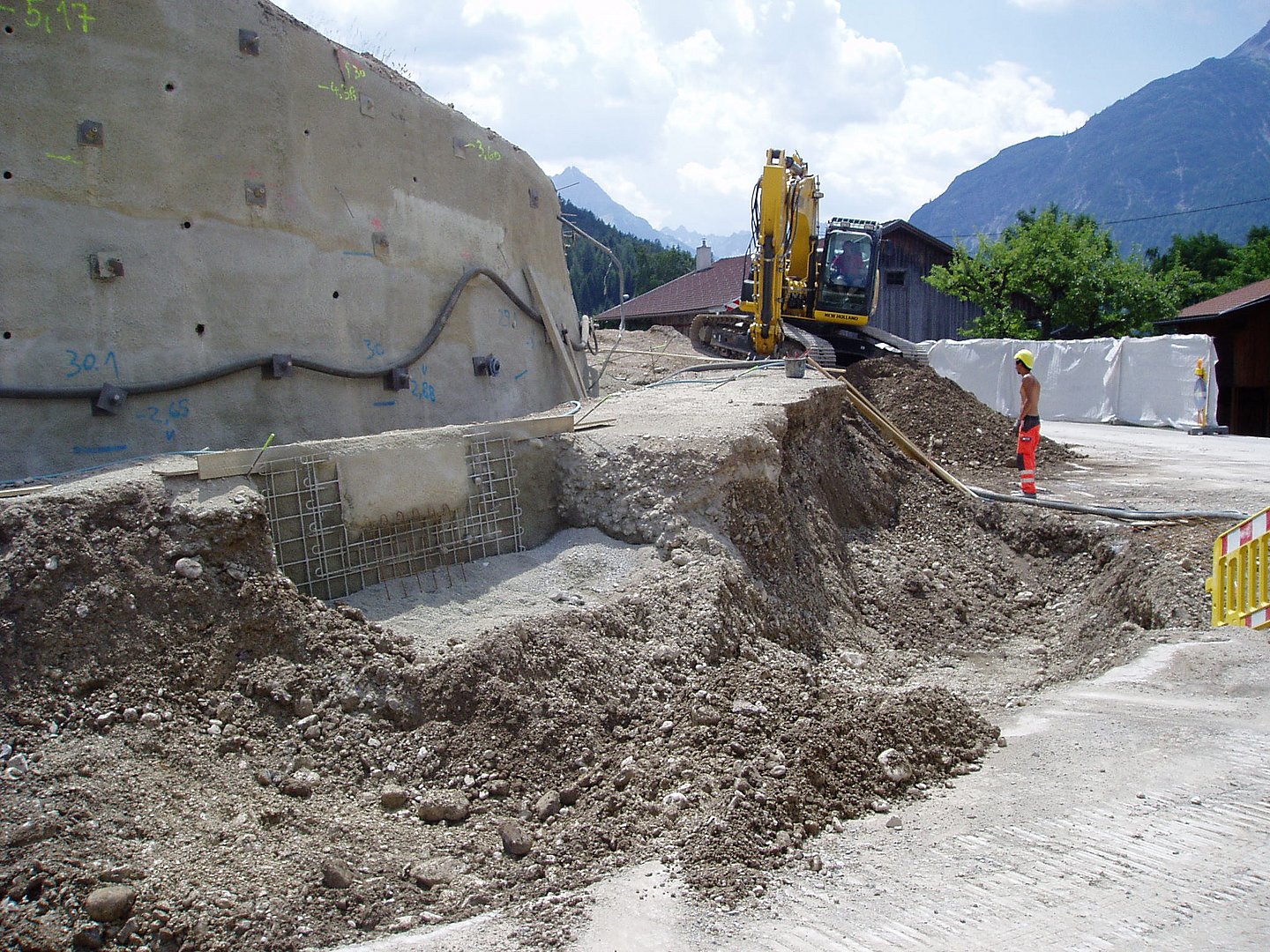

Auch die bergseitig vorhandene Stützmauer ist dringend zu erneuern, dadurch ist am östlich gelegenen Hangbereich eine permanente Spritzbetonnagelwand mit Böschungseinschnitten bis zu ca. 9,0 m erforderlich. Zusätzlich werden Betonfertigteile mit Lärmschutzpaneelen vorgesetzt und mit Füllbeton hinterfüllt. Der gesamte Oberbau der Landesstraße muss saniert werden und die Entwässerungseinrichtungen sind zu ergänzen und zu adaptieren.
Eine fußläufige Verbindung zum „Rain“ wird jedoch weiterhin über einen 2,0 m breiten Geh- und Radweg aufrechterhalten. Dieser Weg wird ausgehend vom bestehenden Weg bei Profil P 22 mit einer Längsneigung von 10,83% als „Berme“ entlang der neuen bergseitigen Stützmauer mit einer Längsneigung zwischen 5,33 % und 9,95 % geführt und bindet nach der „Metzgers Kurve“ bei Profil P 34 wieder ein.
Bauzeit:
Die Hauptarbeiten werden bis zum 25. Oktober 2013 fertig gestellt.
Die Restarbeiten werden bis zum 27. Juni 2014 abgeschlossen.
Baukosten:
Das Bauvorhaben ist ein gemeinsam mit der Gemeinde Stanzach finanziertes Bauvorhaben. Die Gesamtkosten werden sich auf rund € 1,5 Millionen belaufen.
Zuständigkeiten:
Auftraggeber: Land Tirol, Landesstraßenverwaltung, Gruppe Bau und Technik, Abteilung Verkehr und Straße
Planung und Projektierung: Bernhard Somweber, BBA Reutte
Geotechnik: Grund & Boden Geotechnik, Absam
Statik: Nessler Ziviltechniker GmbH, Reutte
Bauausführung: Fa. Strabag AG, Innsbruck
Bauüberwachung: Land Tirol, Landesstraßenverwaltung, Baubezirksamt Reutte
