INSTANDHALTUNGSPROGRAMM LECH 2022-2024
Instandhaltungsprogramm Lech 2022-2024
Aufgrund von laufenden Begehungen am Lech werden im Bezirk Reutte immer wieder schutzwasserbauliche Defizite festgestellt. Diese Kleinmaßnahmen werden gesammelt und in ein Projekt zusammengefasst das sich dann meist über 2 bis 3 Jahre erstreckt.

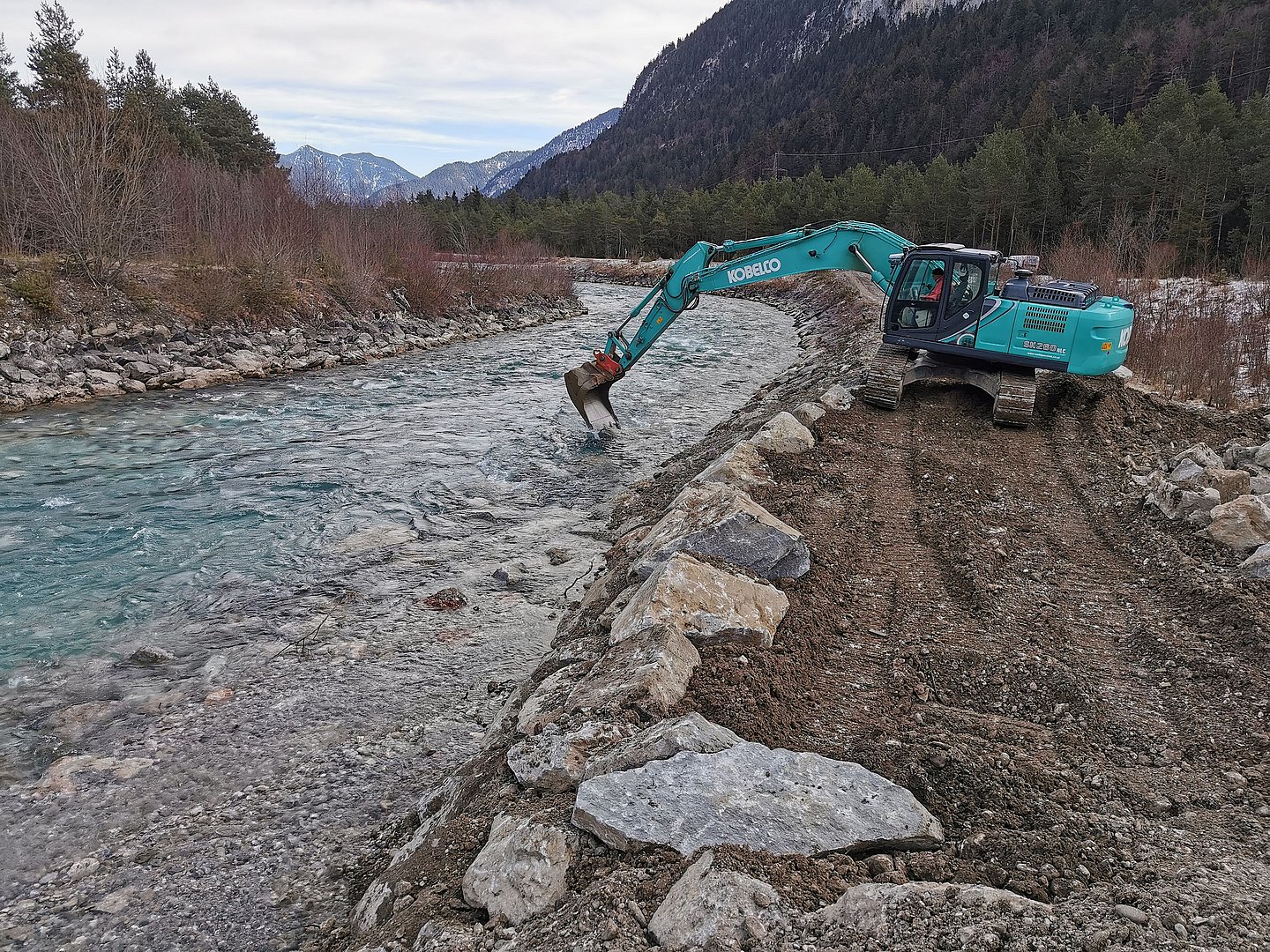

1.) Ufersanierung Forchach Fl.km 189,87 bis 189,98

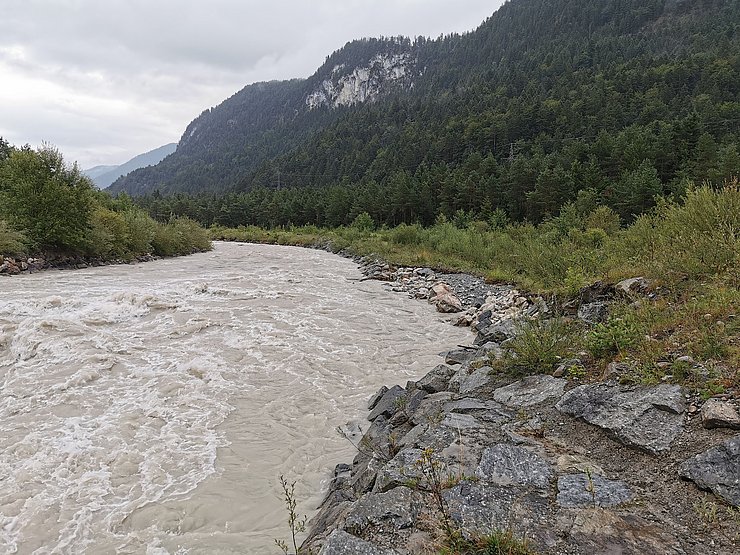

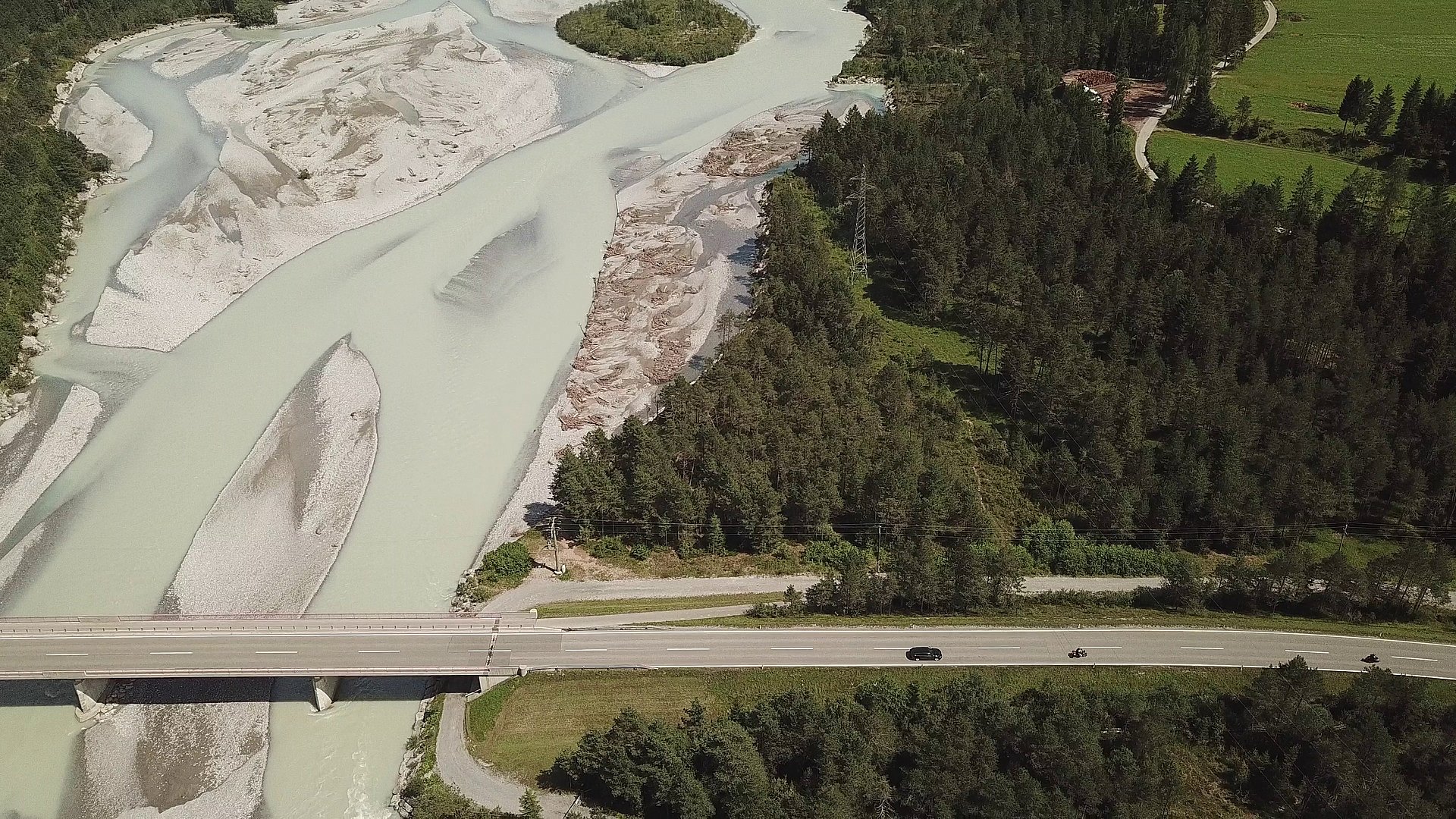

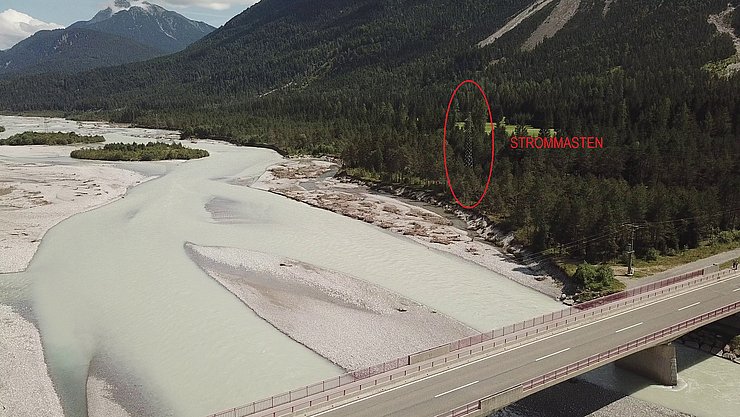

Direkt unterhalb der Johannesbrücke in Forchach hat der Lech im Lauf der letzten Jahre das Ufer erodiert. Das Lechbett breitete sich immer mehr in Richtung Strommasten des Elektrizitätswerk Reutte aus.

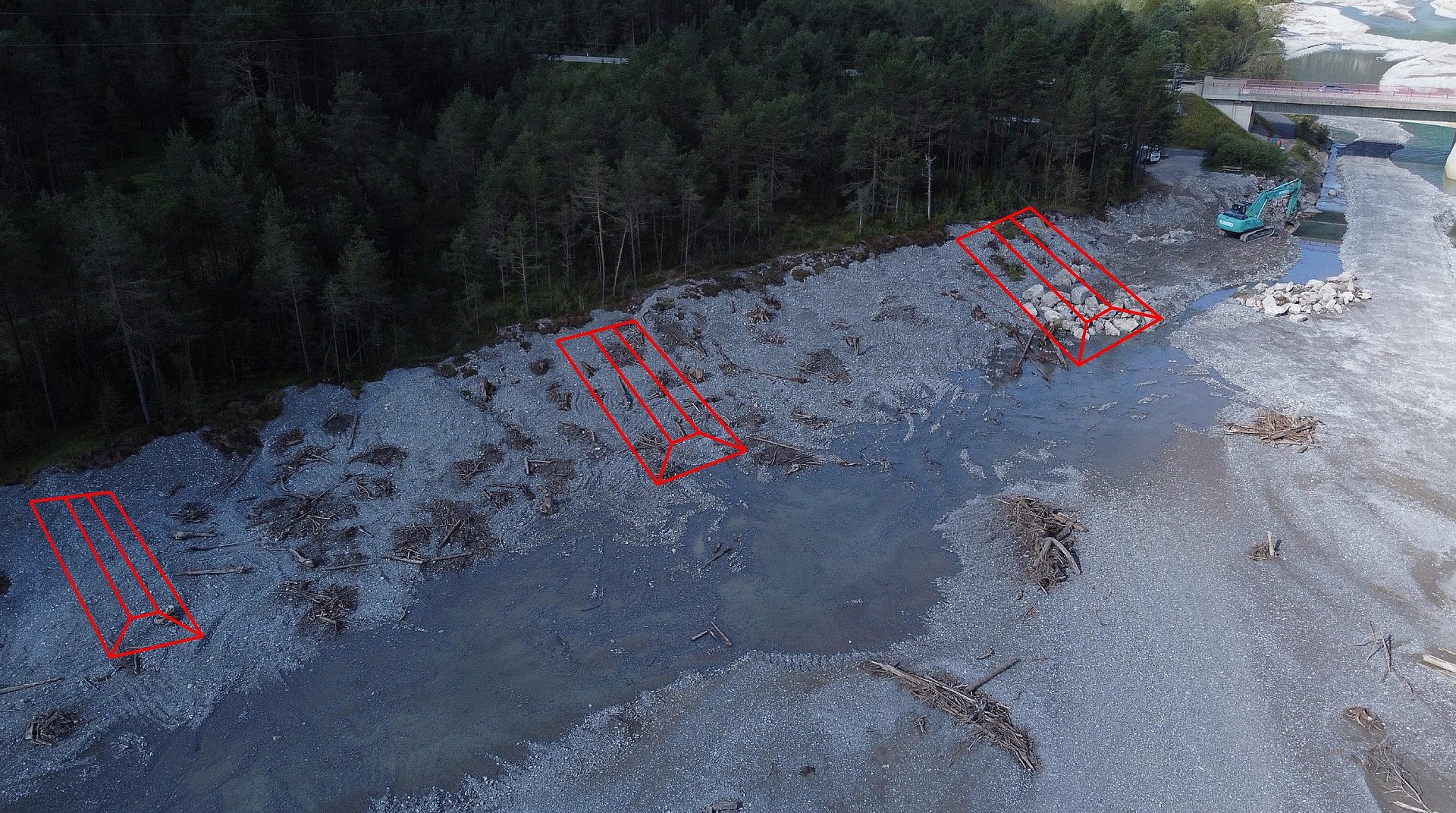

6 Stück Querriegel (auch Buhnen genannt) aus Flussbausteinen wurden in einem Abstand von 20m eingebaut. Diese Verbauung sichert nun den Strommasten in Zukunft vor Hochwässern und Erosion.
Baubeginn: Juli 2022
Bauende: September 2022

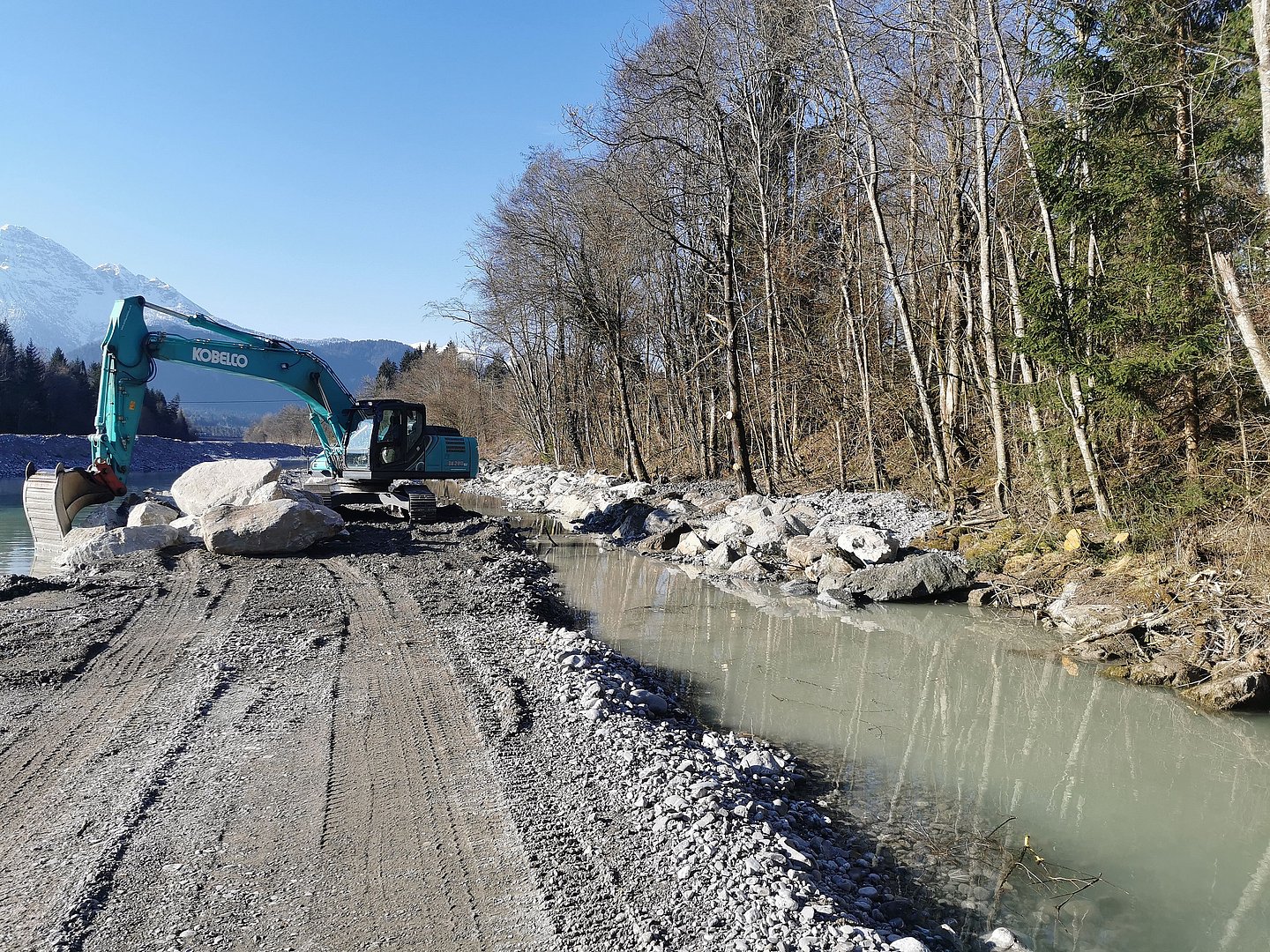

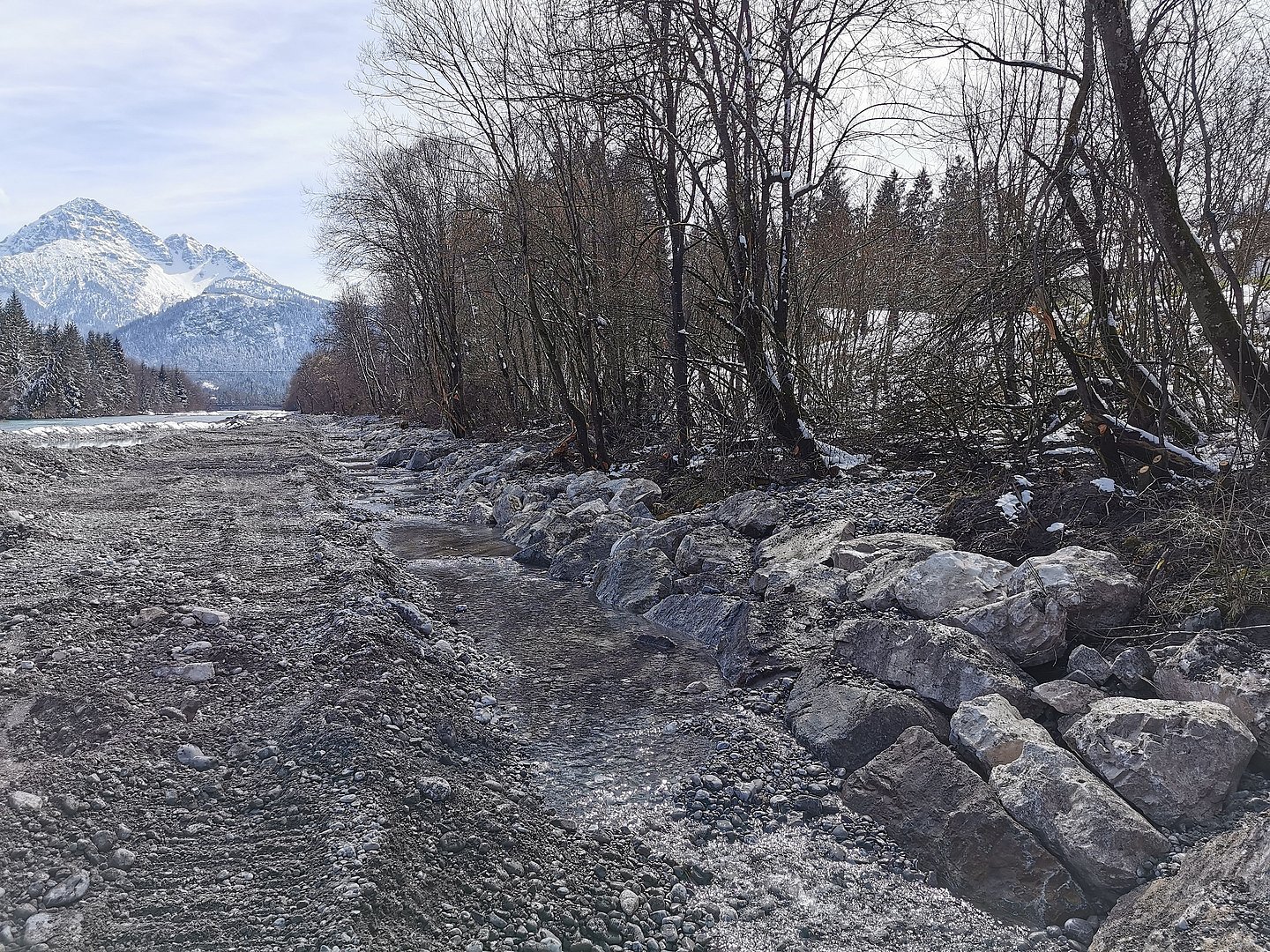

2.) Geschiebefalle Ehenbichl - Hornberg Fl.km 183,42
In der Geschiebefalle Höfen/Ehenbichl wurde direkt unterhalb der Betondrossel das rechte Ufer auf eine Länge von ca. 30m beschädigt. Dieser Abschnitt wurde mit vorhandenen und zusätzlich gelieferten großen Wasserbausteine wieder neu aufgebaut.
Baubeginn und Bauende: Jänner 2023
3.) Erneuerung Leitwerk Lechaschau Fl.km 177,95 bis Fl.km 178,65

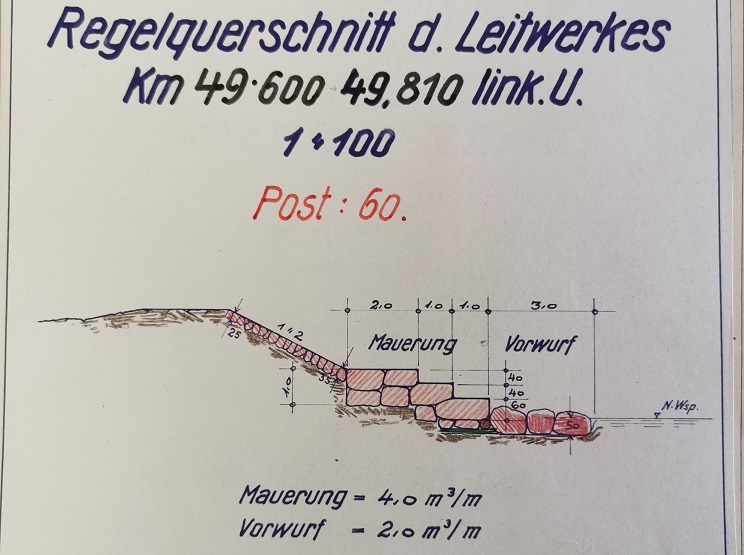

Die ersten dokumentierten Arbeiten an der Verbauung des Leches in diesem Abschnitt stammen aus dem Jahr 1938. In dieser Zeit wurde der bestehende Erddamm das erste Mal mit einer massiven Verbauung gesichert. Inzwischen wurde die Längsverbauung immer wieder verstärkt und ausgebaut.
In diesem Instandhaltungsprogramm Lech 2022-2024 werden auf eine Länge von ca. 700m Schadstellen an der Verbauung saniert.
Baubeginn: Jänner 2023
Bauende: Mai 2023
